Dakproduct keuring voor oplevering: complete gids

Dakproduct keuring voor oplevering: complete gids - Dakdeals

Dakdeals |

Een opleveringskeuring voor dakproducten is een gestructureerde technische inspectie die plaatsvindt direct vóór of tijdens de officiële oplevering. Het doel is controleren of het uitgevoerde werk voldoet aan de technische omschrijving, BRL 4702 en het Besluit bouwwerken leefomgeving. Het eindproduct is altijd een schriftelijk rapport met foto’s en een opleverpuntenlijst (ook wel punch list genoemd).

Drie directe acties die u vóór oplevering moet nemen:

  • Plan een onafhankelijke inspecteur in vóór de definitieve opleverdatum, zodat bevindingen nog door de aannemer worden hersteld.
  • Leg contractueel vast dat oplevering alleen plaatsvindt na schriftelijke acceptatie van het keuringsrapport.
  • Gebruik Dakdeals als voorbereidingstool voor de juiste materialen, meetgereedschap en accessoires die de inspectie ondersteunen.

Zonder dit vastgelegd, worden gebreken na oplevering al snel uw eigen probleem in plaats van dat van de aannemer.

Inhoudsopgave

Wat moet er precies gecontroleerd worden bij een dakinspectie?

Een grondige dakinspectie voor oplevering loopt altijd twee sporen tegelijk: documentcontrole én fysieke inspectie. Beide zijn nodig om een afdwingbaar rapport op te leveren.

Documentcontrole

  • Vergelijk het uitgevoerde werk met de technische omschrijving en tekeningen.
  • Controleer of de gebruikte materialen overeenkomen met de bestelspecificaties en productcertificaten.
  • Verifieer aanwezigheid van KOMO-attesten of gelijkwaardige certificaten voor toegepaste systemen.

Fysieke inspectie van de dakbedekking

  • Dakbedekking: naden, overlappingen, lassen en kleefverbindingen op volledigheid en hechting.
  • Opstanden en aansluitingen: aansluiting op gevels, dakranden en doorvoeringen waterdicht en conform detail.
  • Afschot en waterafvoer: minimaal vereist afschot aanwezig, afvoeren vrij en correct geplaatst.
  • Veelgemaakte fouten zitten juist in aansluitingen en afschot, niet in het algemene uiterlijk.

Isolatiedetails

  • Isolatiedikte gemeten op meerdere punten; vergelijk met de opgegeven R-waarde.
  • Dampremmer ligt aan de warme zijde; overlappingen minimaal 10 cm, volledig afgetaped.
  • Doorvoeringen voor kabels en leidingen luchtdicht afgewerkt met manchetten of kit.

Bevestigingen en beslag

  • Bevestigingsmiddelen corrosiebestendig en conform systeemvoorschrift aangebracht.
  • Mechanische bevestigingen op de juiste hartafstand geplaatst.

Fotoregistratie per bevinding

  • Elke bevinding: foto met datum, korte omschrijving en locatieaanduiding op plattegrond.
  • Acceptatiecriteria per item: pass (acceptabel) of fail (herstel vereist), inclusief tolerantie.

Pro-tip: Maak bij elke foto een overzichtsopname van de locatie op het dak en een detailopname van het gebrek. Twee foto’s per bevinding zijn de minimumstandaard voor een juridisch bruikbaar rapport.

Welke Nederlandse normen gelden als toetssteen?

De keuring dakbedekking is alleen afdwingbaar als u de juiste normen in de technische omschrijving opneemt. Drie kerndocumenten zijn hierbij leidend.

  • Besluit bouwwerken leefomgeving (Bbl): stelt de prestatie-eisen voor dakbedekkingsconstructies. Uitvoering conform de Vakrichtlijn geldt als bewijs dat aan het Bbl is voldaan.
  • BRL 4702: de beoordelingsrichtlijn voor het KOMO-procescertificaat voor dakbedekkingsconstructies. Contractuele verwijzing naar BRL 4702 verandert de inspectie van een visuele check in een afdwingbare audit.
  • Vakrichtlijn gesloten dakbedekkingssystemen 2025: geeft ontwerp- en uitvoeringsrichtlijnen voor bitumen-, kunststof- en rubbersystemen. Uitvoering conform deze richtlijn toont naleving van de stand der techniek aan.

Meetbare acceptatiecriteria die u in de technische omschrijving opneemt:

  • Minimale R-waarde voor ISDE-subsidie: Rd 3,5 m²K/W (bij glaswol minimaal 13 cm dikte).
  • Overlappingen dampremmer: minimaal 10 cm, volledig afgetaped.
  • Afschot: conform systeemvoorschrift, minimaal 1:80 tenzij anders gespecificeerd.
  • Naadtolerantie: conform fabrieksvoorschrift en Vakrichtlijn 2025.

Neem in de technische omschrijving een clausule op als: “Alle werkzaamheden worden uitgevoerd conform BRL 4702 en de Vakrichtlijn gesloten dakbedekkingssystemen 2025; afwijkingen worden schriftelijk gemeld en goedgekeurd vóór uitvoering.”

Wie voert de keuring uit: inspecteur of aannemer?

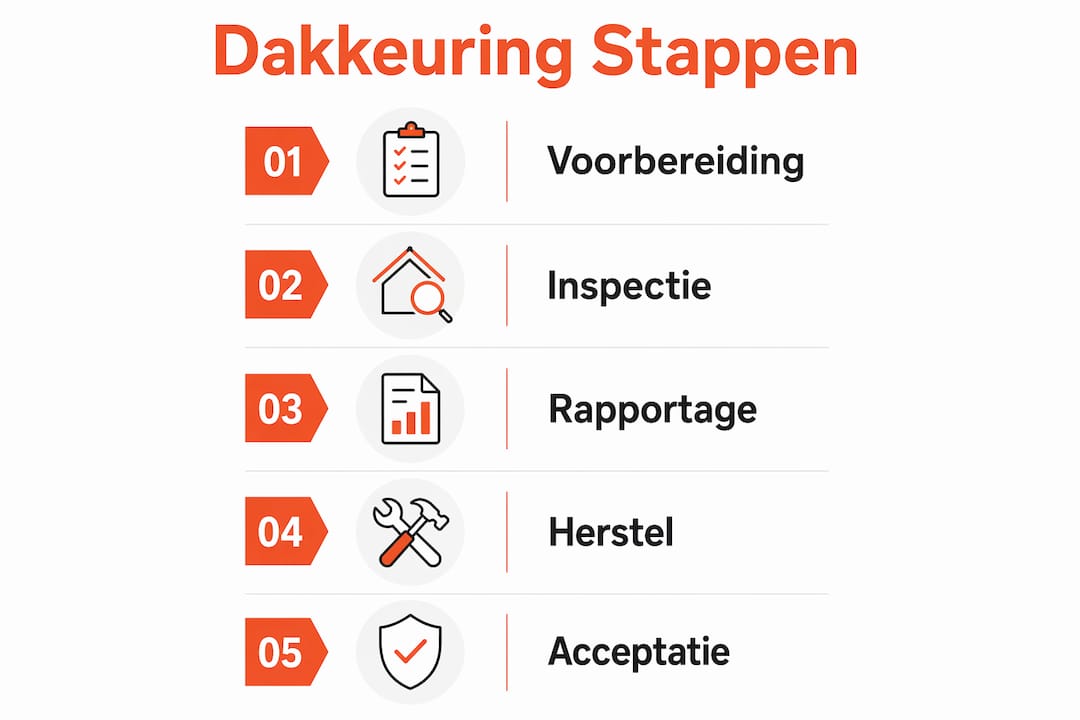

In één oogopslag: zo verloopt een dakinspectie stap voor stap

Aspect Onafhankelijke dakinspecteur Uitvoerende aannemer (interne controle)
Onpartijdigheid Volledig onafhankelijk Belangenconflict mogelijk
Bewijswaarde bij geschil Hoog (derde partij) Beperkt
Normkennis BRL 4702 Vereiste kwalificatie Variabel
Bruikbaar voor ISDE Ja Nee
Kosten Marktconform (zie sectie kosten) Geen extra kosten

Een onafhankelijke inspecteur levert het sterkste bewijs bij een geschil. De VEBIDAK-richtlijnen voor opleveringsinspecties schrijven voor dat de inspecteur geen uitvoerende rol heeft bij het betreffende project. Vraag bij het selecteren van een inspecteur naar:

  • Aantoonbare ervaring met BRL 4702 en de Vakrichtlijn 2025.
  • Lidmaatschap van VEBIDAK of vergelijkbare brancheorganisatie.
  • Gestandaardiseerd rapport- en fotoformaat.

Een interne controle door de aannemer zelf is nuttig als voorbereiding, maar vervangt de onafhankelijke keuring nooit. Leg in het contract vast wie de nacontrole plant, wie de kosten draagt en binnen welke termijn herstel plaatsvindt. Voor het vinden van gekwalificeerde vakmensen voor herstelwerk kunt u ook terecht bij flexibele bouwvakkers die op projectbasis inzetbaar zijn.

Hoe plant u de keuring stap voor stap?

  1. Finaliseer de technische omschrijving met normverwijzingen (BRL 4702, Vakrichtlijn 2025) en meetbare acceptatiecriteria.
  2. Selecteer een onafhankelijke inspecteur en bevestig de datum minimaal twee weken vóór de geplande oplevering.
  3. Stel het inspectiedossier samen: bestek, tekeningen, productcertificaten, KOMO-attesten en de technische omschrijving.
  4. Voer de inspectie uit met aanwezigheid van opdrachtgever, aannemer en uitvoerder.
  5. Ontvang het rapport en bespreek de opleverpunten direct na de inspectie.
  6. Wijs herstelverantwoordelijken aan met concrete deadlines per punt.
  7. Plan de nacontrole zodra herstelwerk gereed is gemeld.

Documenten die de inspecteur nodig heeft:

  • Definitief bestek en tekeningen (inclusief detailtekeningen aansluitingen).
  • Productcertificaten en verwerkingsvoorschriften van de toegepaste systemen.
  • Eventuele wijzigingsorders die na aanvang zijn doorgevoerd.

Voorbeeldclausule voor het contract: “Oplevering vindt uitsluitend plaats na schriftelijke acceptatie van het keuringsrapport door opdrachtgever. Herstelwerkzaamheden worden binnen [X] werkdagen uitgevoerd; nacontrole vindt binnen [Y] werkdagen daarna plaats op kosten van de aannemer.”

Wat kost een opleveringskeuring en hoe lang duurt het?

Een professionele bouwkundige keuring (inclusief dak) kost circa € 489 incl. btw voor woningen tot 250 m². Gespecialiseerde dakinspecties kunnen hoger uitvallen afhankelijk van scope en specialisme.

Extra kostenposten om rekening mee te houden:

  • Gespecialiseerde dakinspecteur (boven standaard bouwkundige keuring): meerkosten afhankelijk van dakoppervlak en complexiteit.
  • Nacontrole na herstelronde: doorgaans apart in rekening gebracht.
  • Thermografisch onderzoek bij vermoeden van koudebruggen: € 100–€ 300 voor een complete woning.

Doorlooptijden in de praktijk:

  • Afspraak inplannen: doorgaans binnen 1–2 weken.
  • Rapport ontvangen: 3–7 werkdagen na inspectie.
  • Herstelronde en nacontrole: aanvullende weken afhankelijk van omvang en beschikbaarheid van de aannemer.

Plan de keuring vroeg genoeg in uw projectplanning. Wie de inspecteur pas inschakelt op de dag van oplevering, heeft geen tijd meer voor herstel.

Hoe ziet een goed rapport eruit en wat staat er in de punch list?

Een bruikbaar keuringsrapport voor dakproducten heeft een vaste structuur:

  • Projectgegevens: adres, datum, aanwezigen, inspecteur en diens kwalificaties.
  • Scope: welke dakdelen zijn geïnspecteerd en welke normen als toets zijn gebruikt.
  • Bevindingen per item: omschrijving, foto met datum en locatie, beoordeling (acceptabel / herstel vereist).
  • Opleverpunten: concrete actie, verantwoordelijke en hersteltermijn.
  • Acceptatieformulier: te ondertekenen door opdrachtgever en aannemer na herstel.

Voorbeeldformuleringen voor opleverpunten:

  • “Naad tussen EPDM en opstand onvoldoende gelast; herstel binnen 14 dagen door aannemer.”
  • “Dampremmer beschadigd bij doorvoer elektra; repareren met gecertificeerde reparatietape vóór eindafwerking.”
  • “Afschot onvoldoende bij noordoosthoek; wateraccumulatie mogelijk; corrigeren conform Vakrichtlijn 2025.”

Pro-tip: Bundel alle foto’s, het rapport en de ondertekende acceptatieverklaring in één genummerde PDF. Gebruik de plattegrond als inhoudsopgave met verwijzingen naar paginanummers. Zo is het dossier direct bruikbaar bij een eventueel geschil.

Welke tekortkomingen zijn een directe rode vlag?

Kleine uitvoeringsfouten in dakdetails veroorzaken later de grootste lekkages. Dit zijn de vijf meest kritieke tekortkomingen:

  1. Onjuiste aansluiting op opstanden: onvoldoende opkant of niet waterdicht gelast. Gevolg: lekkage bij de eerste zware regen. Herstel vereist volledige herbewerking van de aansluitingsdetails.
  2. Onvoldoende afschot: water blijft staan, versnelt degradatie van de dakbedekking en vergroot kans op doorlekkage. Controleer met een waterpas op meerdere punten.
  3. Slecht gelaste naden of overlappingen: zichtbaar als loszittende randen of onregelmatige lasnaad. Directe nacontrole met waterproef is aan te raden.
  4. Beschadigde dampremmer: perforaties door schroeven of onzorgvuldige afwerking verminderen luchtdichtheid sterk. Herstel met gecertificeerde reparatietape vóór eindafwerking aanbrengen.
  5. Verkeerde bevestigingsmiddelen: niet-corrosiebestendige schroeven of verkeerde hartafstand tasten de windbelastingsweerstand aan en kunnen de garantie van het systeem ongeldig maken.

Bij twijfel over de waterdichtheid van naden of aansluitingen adviseert een gespecialiseerde dakinspecteur een waterproef of thermografische scan als aanvullend onderzoek.

Wat doet u na de keuring: herstel, acceptatie en geschillen

  1. Leg opleverpunten vast in de punch list met naam verantwoordelijke en hersteltermijn.
  2. Wijs herstelverantwoordelijken aan per punt; bevestig dit schriftelijk aan de aannemer.
  3. Plan de nacontrole zodra de aannemer herstel gereed meldt; doe dit altijd schriftelijk.
  4. Voer de nacontrole uit met dezelfde inspecteur voor consistentie in beoordeling.
  5. Accepteer of weiger definitief op basis van het nacontrole-rapport; leg de beslissing vast in het acceptatieformulier.

Bewijsvoering bij een geschil steunt op drie pijlers: het originele keuringsrapport met foto’s, de schriftelijke correspondentie over herstel en het ondertekende acceptatieformulier. Wie deze drie documenten heeft, staat sterk. Ontbreekt één ervan, dan wordt de bewijslast aanzienlijk zwaarder.

Communiceer altijd schriftelijk met de aannemer over gebreken en hersteltermijnen. Bij een escalerend geschil schakelt u een onafhankelijke deskundige in voor een second opinion, of u verwijst naar de geschillenregeling die van toepassing is op het contract.

Belangrijkste inzichten

Een opleveringskeuring voor dakproducten is alleen afdwingbaar als u de normen contractueel vastlegt, een onafhankelijke inspecteur inschakelt en alle bevindingen fotografisch documenteert vóór de definitieve oplevering.

Punt Details
Contractuele vastlegging Verwijs in het contract naar BRL 4702 en Vakrichtlijn 2025; oplevering alleen na schriftelijke acceptatie.
Onafhankelijke inspecteur Kies een inspecteur zonder uitvoerende rol; VEBIDAK-lidmaatschap versterkt de bewijswaarde.
Fotoregistratie Elke bevinding: overzichts- én detailfoto met datum, locatie en omschrijving.
Kosten en planning Professionele keuring circa € 489 incl. btw; plan minimaal 1–2 weken vóór oplevering in.
Dakdeals als voorbereiding Gebruik Dakdeals voor meetgereedschap, EPDM-afvoeren en accessoires die de inspectie ondersteunen.

Voorbereiding begint vóór de inspecteur arriveert

Wat aannemers en klussers vaak onderschatten: de kwaliteit van de keuring staat of valt met de voorbereiding op de bouwplaats, niet alleen met de inspecteur zelf. Materialen die verkeerd zijn opgeslagen, beschadigen vóór verwerking. EPDM-afvoeren die pas op de dag van oplevering worden geplaatst, zijn zelden correct afgewerkt. En dampremmer-tape die niet de juiste breedte heeft, haalt de 10 cm-overlappingseis simpelweg niet.

Monteurs maken het gereedschap klaar voor de dakinspectie.

Wat klanten bij Dakdeals regelmatig over het hoofd zien: de kleine accessoires die het verschil maken bij een keuring. Denk aan de juiste EPDM-stadsuitloop voor een correcte afvoeraansluiting, of aan gecertificeerde tape voor de dampremmer. Die producten zijn goedkoop, maar een gemiste aansluiting kost u een herstelronde. Zorg ook dat u meetgereedschap bij de hand heeft op de dag van inspectie: een waterpas, meetlint en zaklamp zijn geen overbodige luxe. Meer praktische tips over materiaalhandling vindt u in de opslagvereisten voor dakmaterialen op de bouwplaats.

Dakdeals helpt u klaar te staan voor de keuring

Vóór de inspecteur op het dak staat, moet u de juiste materialen en gereedschappen al op orde hebben. Dakdeals levert alles wat u nodig heeft voor een goed voorbereide opleveringskeuring: van handgereedschap en meetsets tot EPDM-afvoeren, dampremmer-tape en dak-accessoires.

Dakdeals

Dakdeals onderscheidt zich met de laagste prijsgarantie, gratis verzending bij bestellingen boven € 100 en levering direct uit voorraad. Zo heeft u de benodigde materialen op tijd, zonder gedoe. Bekijk het volledige assortiment op dakdeals.nl en bestel vandaag nog wat u nodig heeft voor een vlekkeloze oplevering.

Belangrijke bronnen en richtlijnen voor uw dossier

Bewaar de volgende documenten als PDF-bijlage bij uw opleveringsrapport:

  • VEBIDAK: opleveringsinspecties daken — richtlijnen voor scope, rapportage en fotodocumentatie.
  • BRL 4702: procescertificaat voor dakbedekkingsconstructies; vraag het certificaat op bij de aannemer en voeg het toe aan het dossier.
  • Vakrichtlijn gesloten dakbedekkingssystemen 2025 (Kiwa): beschikbaar via Kiwa; citeren in het rapport als toetsdocument voor uitvoering.
  • Dakisoleren.net: controleprocedure bij isolatie — praktische checklist voor dampremmer en R-waarde.
  • ISDE-subsidievereisten: raadpleeg de actuele RVO-pagina voor de geldende R-waarde-eisen bij isolatieprojecten.
  • Bouwkeuringvergelijk.nl: dakinspectie — overzicht van aanvullende testmethoden zoals waterproef en thermografie.

Neem bij elke verwijzing in het rapport de volledige naam van het document, de versie en de relevante paragraaf op. Dat maakt uw dossier direct bruikbaar als de aannemer de bevindingen betwist.

Dit artikel biedt algemene technische informatie. Raadpleeg voor uw specifieke project een gecertificeerde dakinspecteur of juridisch adviseur om te bevestigen welke normen en contractvoorwaarden op uw situatie van toepassing zijn.
